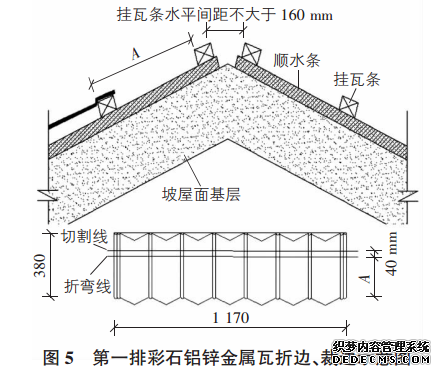

2、做好折弯预留量( A+40mm) ,并且划好切割线 裁剪选用专用铡刀裁边,折边处用专用折边机处理( 见图5)
3、铺设二排钢瓦,掀起上一排钢瓦的后端,将下一排钢瓦插入搭接处,下排钢瓦端部月牙形凸槽与上一排钢瓦底部月牙形凹槽相扣,严丝合缝 每排钢瓦水平搭接,搭接宽度为褶槽宽度,两块钢瓦搭接时褶槽相扣,要注意保证位置准确,严丝合缝。

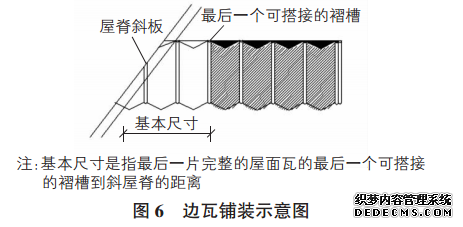

4、继续向另一处铺设,直至后一片完整钢瓦的铺设完毕铺设时要注意钢瓦的平整度 为了减少损耗,使用切割后完好的剩余钢瓦来铺设150mm空留处 边瓦铺装示意图(见图6)。

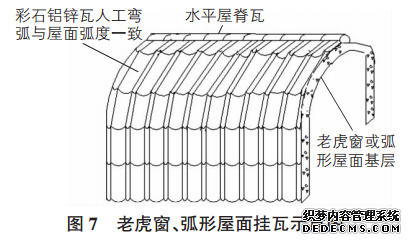

5、弧形屋面瓦铺设。依据屋面弧度,将彩石铝锌瓦加工弯弧 铺设钢瓦作法如同平直段坡屋面铺钢瓦作法( 见图7)。

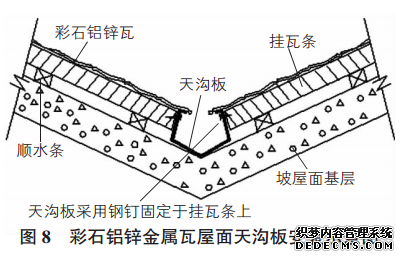

6、屋面天沟铺设。在屋面天沟处,先铺设固定天沟挂瓦条,再铺设钢瓦 用钢钉将屋面天沟板与天沟挂瓦条固定( 见图8)。

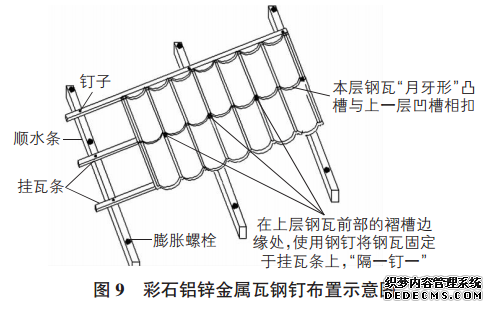

7、打钉固定。本层钢瓦月牙形凸槽与上一层凹槽相扣无误,在上层钢瓦前部的褶槽边缘处,使用钢钉将钢瓦固定于挂瓦条上,钢钉布置隔一钉一 安装工人应当站立在钢瓦上,面向檐口,打钉固定钢瓦 打钉处涂刷专用密封胶,胶上撒同材质晶石( 见图9)。
8、安装配件
(1)水平屋脊和斜屋脊收边屋脊收边的搭接长度为100mm 顺着屋脊板的方向观察,应确保屋脊收边的安装排列平直 用安装钉将屋脊收边固定于屋脊挂瓦条上 屋脊收边的每侧应保证有两颗安装钉固定。
(2)泛水收边对于屋面与垂直的墙接合的部位要特别注意 将墙侧的钢瓦折弯,泛水收边覆盖其上 从离垂直墙面的一片完整钢瓦到垂直墙面的距离来确定折弯线 加上40mm切割线,切割并折弯钢瓦,确保钢瓦的折弯部位紧靠墙面 使用安装钉将泛水收边固定于墙上,并确保牢固和平直。
结语
彩麟金属瓦能满足大坡度屋面弧形屋面施工要求,且金属瓦自重小垂直运输方便,施工损耗小,工期短,性能高,适合大坡度屋面及弧形屋面施工,能很好满足高品质造型复杂屋面施工要求。
